Neubau
Neubauprojekt - Werk 2 mit Zukunftsperspektive
Ein neuer Standort für Wachstum und Innovation
Gegenüber unseres bestehenden Werkes entsteht mit Werk 2 ein zukunftsorientierter Produktions- und Logistikstandort. Der langfristige Masterplan bildet die Grundlage für unsere Geschäfts- und Gebäudeentwicklung – bis mindestens 2040. Mit dem Neubau schaffen wir zusätzliche Kapazitäten, modernste Infrastruktur und Raum für technologische Weiterentwicklung.
Bauabschnitt 1 – Start in die Zukunft
- Baubeginn: Juni 2025
- Bezugsfertig: Mitte 2027
- Fläche: ca. 5.000 m² auf 3 Ebenen
Highlights im 1. Abschnitt:
Kellerebene
- Hochmoderne Löschanlage mit großem Wassertank
- Ausgelegt für alle drei Bauabschnitte inklusive Bestandsstandort
Erdgeschoss
- Neuer Logistikbereich mit 6 Laderampen und 2 separaten Zugängen für Warenein- und ausgänge
- Zukunftsfähiges Lagersystem und ergonomische Kommissionierarbeitsplätze
- Optimierter Materialfluss durch Vertikalförderer und Lastenaufzug
- Perspektivische Integration fahrerloser Transportsysteme (FTS)
Verbindung zwischen den Standorten
- Brandschutzgesicherte Brücke als direkte Verbindung zwischen Werk 1 und Werk 2
Flexibles Obergeschoss - Raum für Wertschöpfung
Das Obergeschoss bietet multifunktionale Produktions- und Montageflächen, die sich flexibel an künftige technologische Anforderungen anpassen lassen.
Mögliche Nutzungen:
- Kunststofffertigung
- Manuelle oder vollautomatisierte Montage
- Elektronikfertigung
Bauverlauf
- März 2025 – Baugenehmigung
- Juli 2025 – Beginn mit den Erdarbeiten
- August 2025 – Beginn mit den Rohbauarbeiten
- September 2025 – Fertigstellung Retentionsanlage, Zisternenanlage
- September 2025 – Betonage der untersten Bodenplatte
- Dezember 2025 – Decke von Löschwassertank ist betoniert
- Februar 2026 – die neue Straße ist hergestellt
- April 2026 – Wände des Lagers, die 6 Rampen, der Aufzugschacht und die Anbindung an die Verwaltung sind betoniert

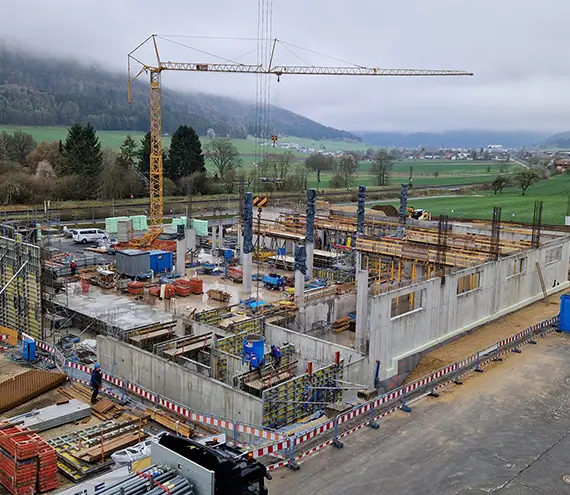

Aktueller Baustand
Ausblick – Bauabschnitte 2 und 3
- Moderner Empfangs- und Repräsentationsbereich
- Großzügiges Betriebsrestaurant
- Zukunftsorientierte Büro- und Arbeitswelten
- Erweiterbare Logistikflächen
- Zusätzliche Kapazitäten für Fertigung und Montage
DGNB Vorzertifikat in Gold
DGNB-Zertifizierung in Gold
Unser WERMA-Neubau wird nach den anspruchsvollen Kriterien der DGNB (Deutsche Gesellschaft für Nachhaltiges Bauen) realisiert. Eine DGNB-Zertifizierung steht für verantwortungsvolles, ressourcenschonendes und zukunftsorientiertes Bauen. Sie macht die Qualität eines industriellen Neubaus messbar – ökologisch, ökonomisch und sozial.
Unternehmen, die nach DGNB-Standards bauen, setzen ein klares Zeichen für Nachhaltigkeit, Ressourceneffizienz und Innovationskraft. Das stärkt langfristig das Vertrauen von Kunden, Partnern und Mitarbeitenden – und damit auch die Wettbewerbsfähigkeit.
WERMA hat sich bereits in einer frühen Projektphase intensiv mit den Anforderungen der DGNB auseinandergesetzt und das beratende Fachbüro direkt in die Planung einbezogen. Denn ein zukunftsweisender, technologisch flexibler Industriebau muss höchste Ansprüche erfüllen. Unser Ziel war von Anfang an klar: die DGNB-Zertifizierung in Gold. Mit der Vorzertifizierung im September 2025 wurde bestätigt, dass Werk 2 diesen hohen Qualitätsstandard erfüllt. Wir freuen uns sehr über diesen ersten wichtigen Erfolg auf dem Weg zu einem nachhaltig gestalteten Produktionsstandort.
WEITERE INFORMATIONEN ZUR DGNB-ZERTIFIZIERUNGUnsere Gewerke
